Volsschule
Die Herausforderung
Volksschule in Holzbauweise
Die Bereitstellung von Geräten für ein großes Bauprojekt ist für Prangl keine Besonderheit. Aber in diesem Fall geht es um den Neubau einer Volksschule. Die Baustelle befindet sich unmittelbar neben dem bestehenden Schulareal, wodurch natürlich noch mehr als sonst Sicherheit, spezielle Baustellenauflagen und ständiges Abstimmen mit der Bauleitung im Fokus stehen.
Unsere Lösung

Akribische Disposition der Geräte
Um alle notwendigen Geräte zu den erforderlichen Terminen bereitstellen zu können, war die Planung von größter Wichtigkeit. Die Errichtung der Schule erfolgt in Holzbauweise und alle Teile werden nach einem genau geplanten Montagekonzept angeliefert. Die Entladung und das Verheben müssen unverzüglich durchgeführt werden. Die Disposition der Geräte wurde außerdem durch die Auflage von Sperrzeiten erschwert. In dieser Zeit dürfen keine An-/Abfahrten und keine Anlieferungen durchgeführt werden. Mobilkrane sind durch ihre hohe Flexibilität für solch eine Großbaustelle perfekt geeignet.

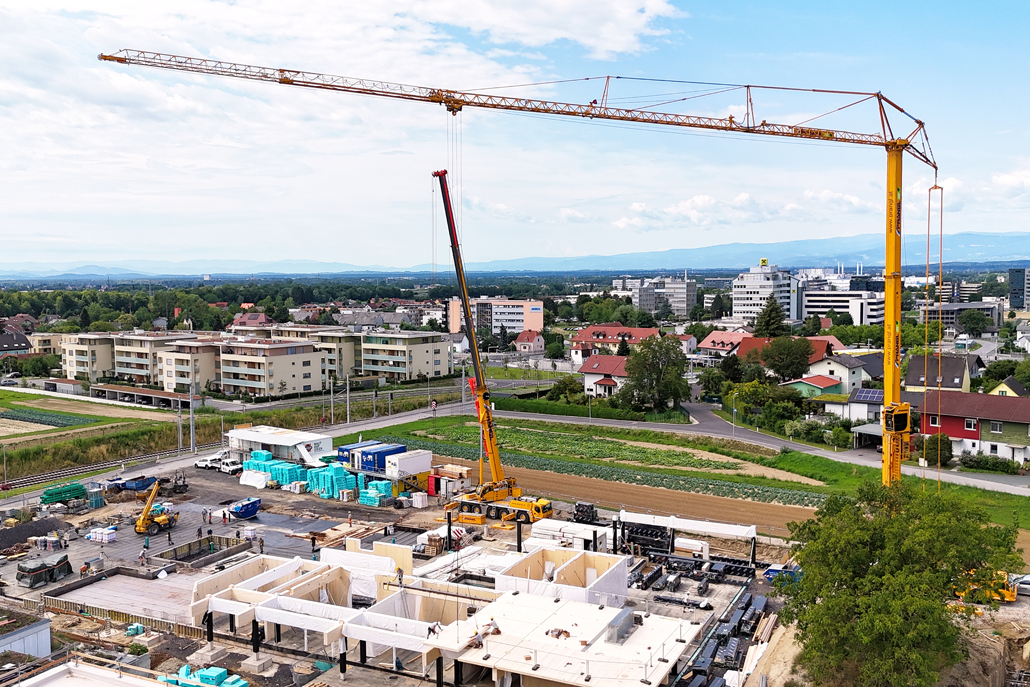

Flexibler Mobilbaukran

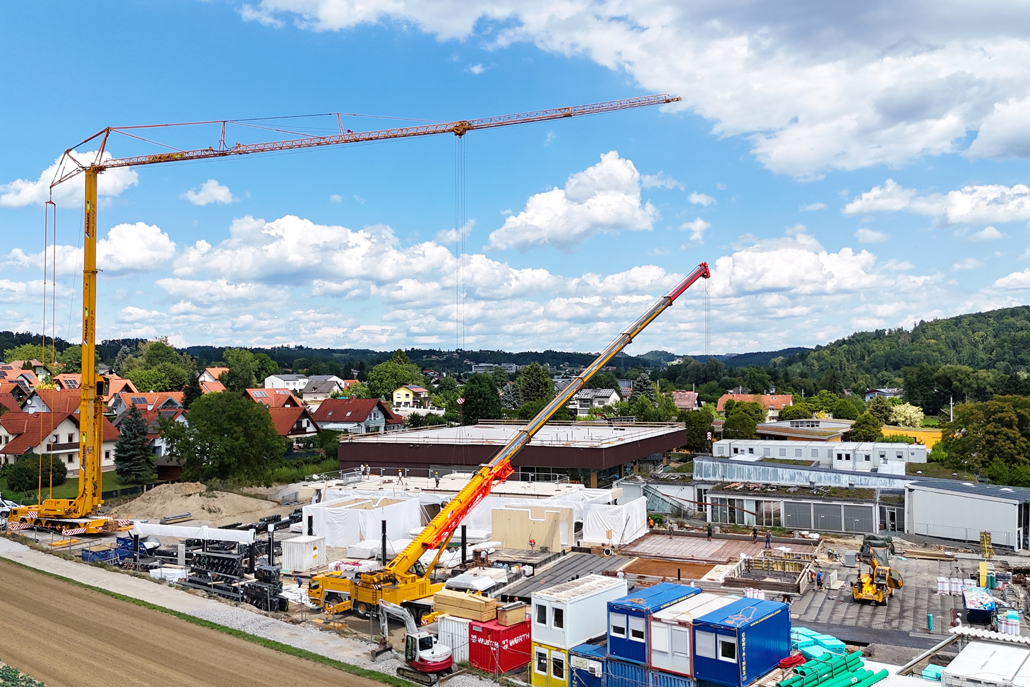

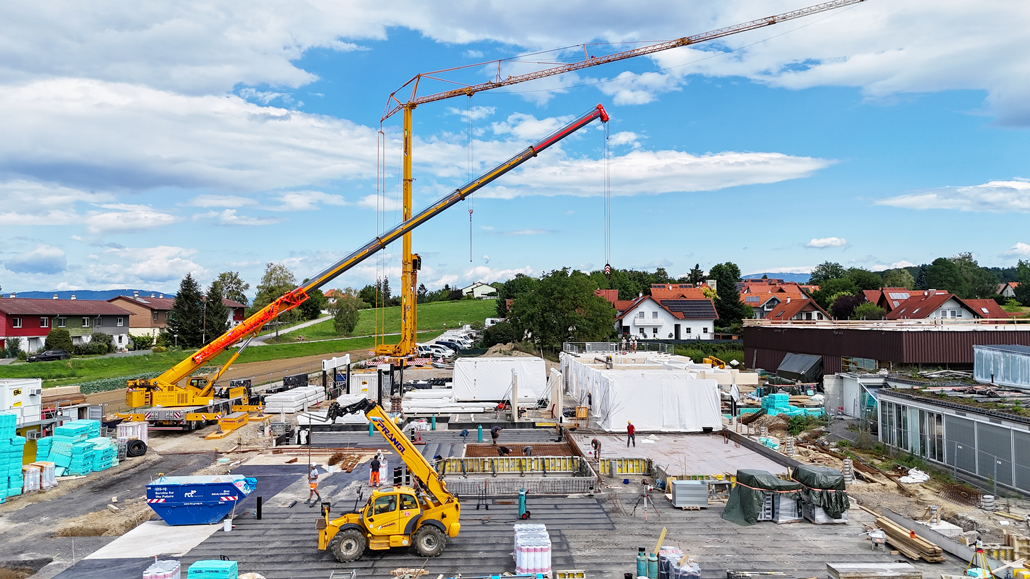

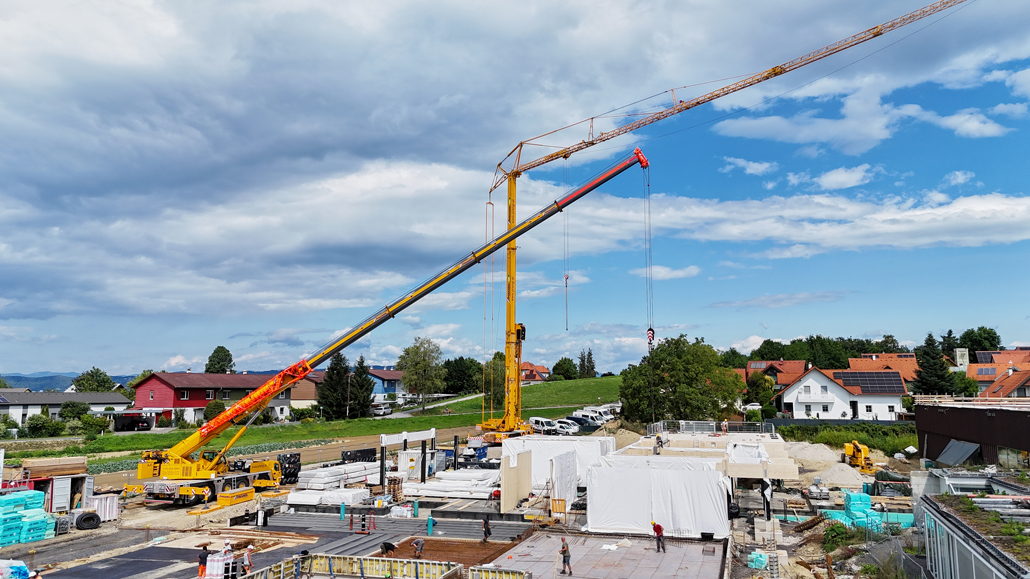

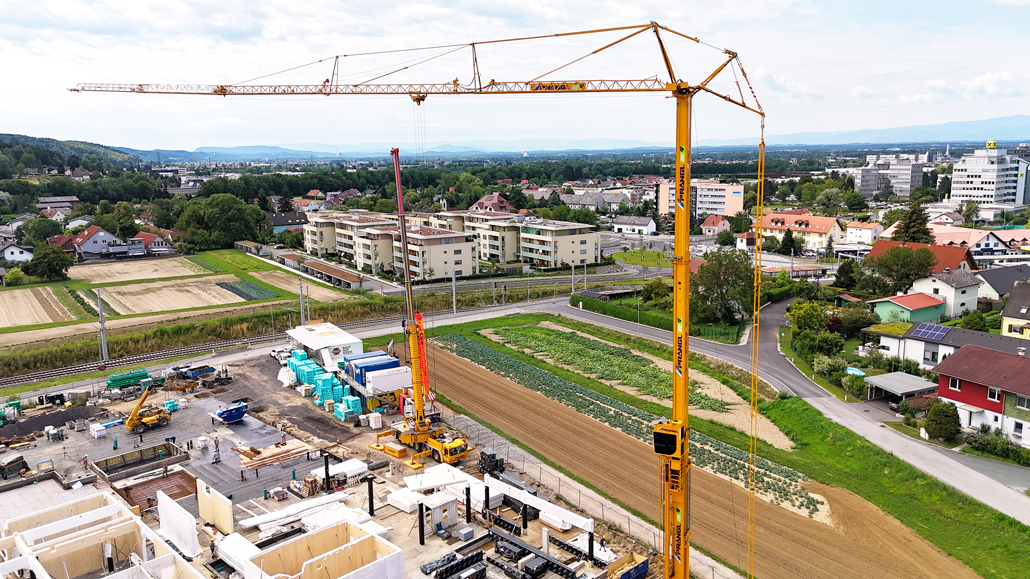

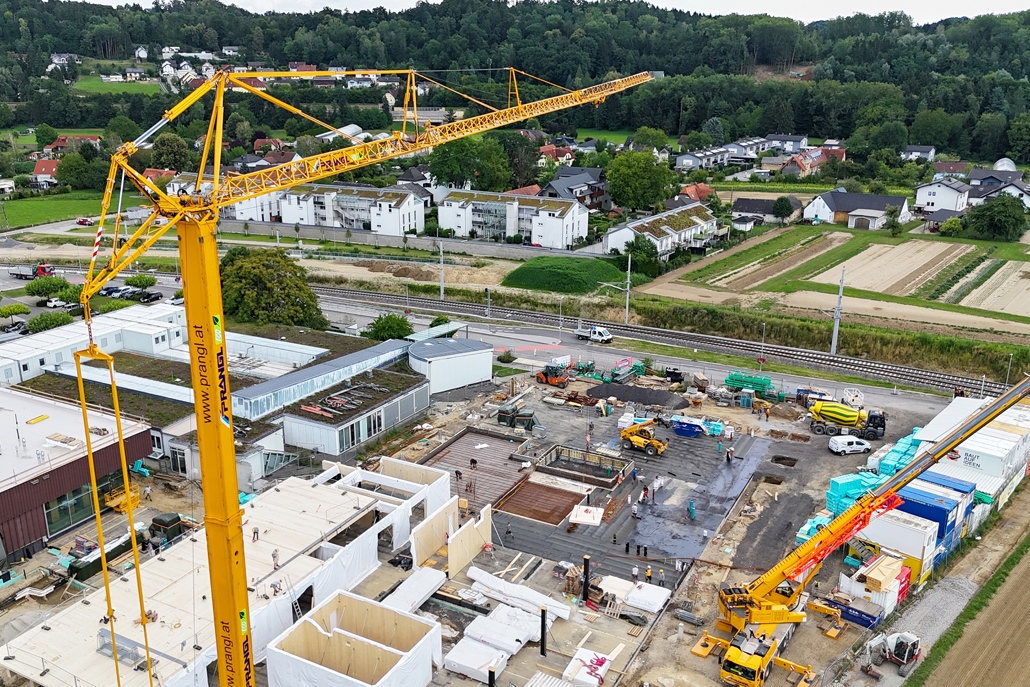

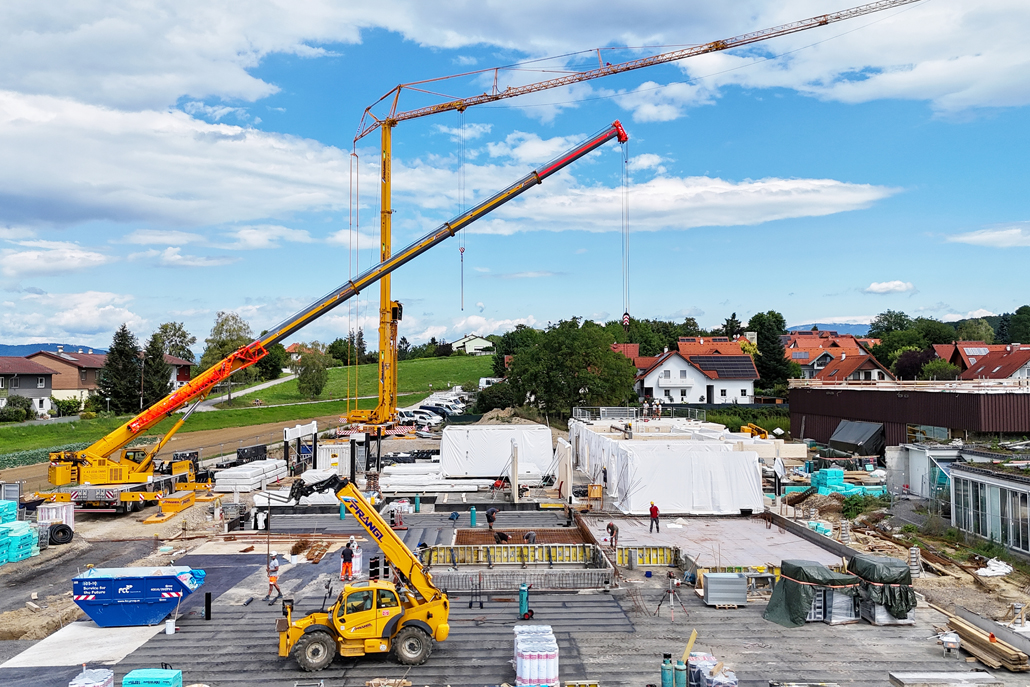

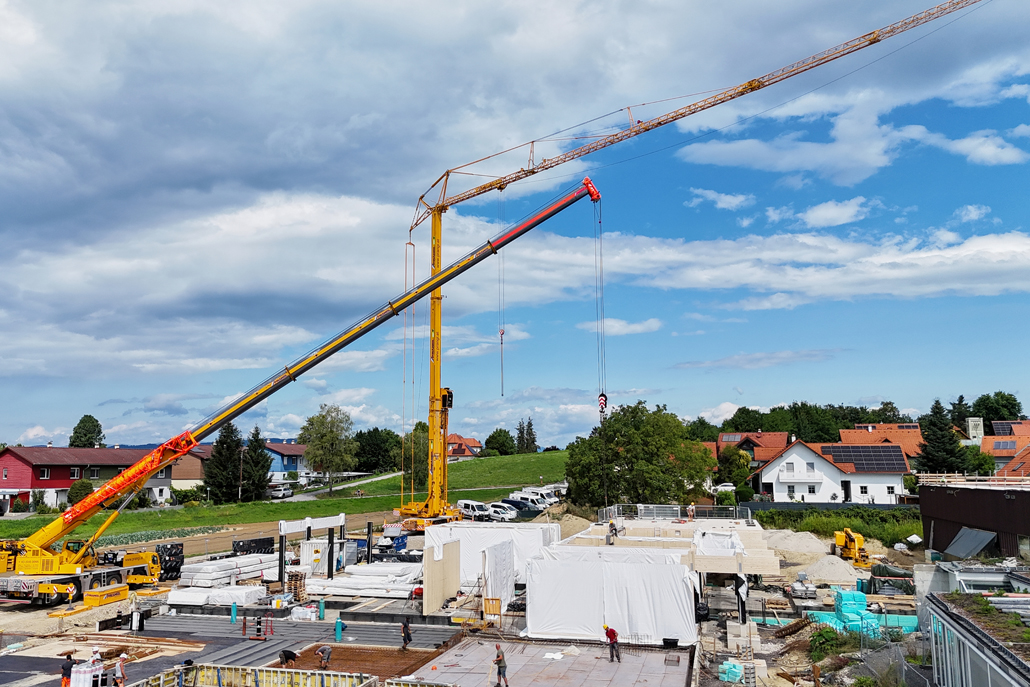

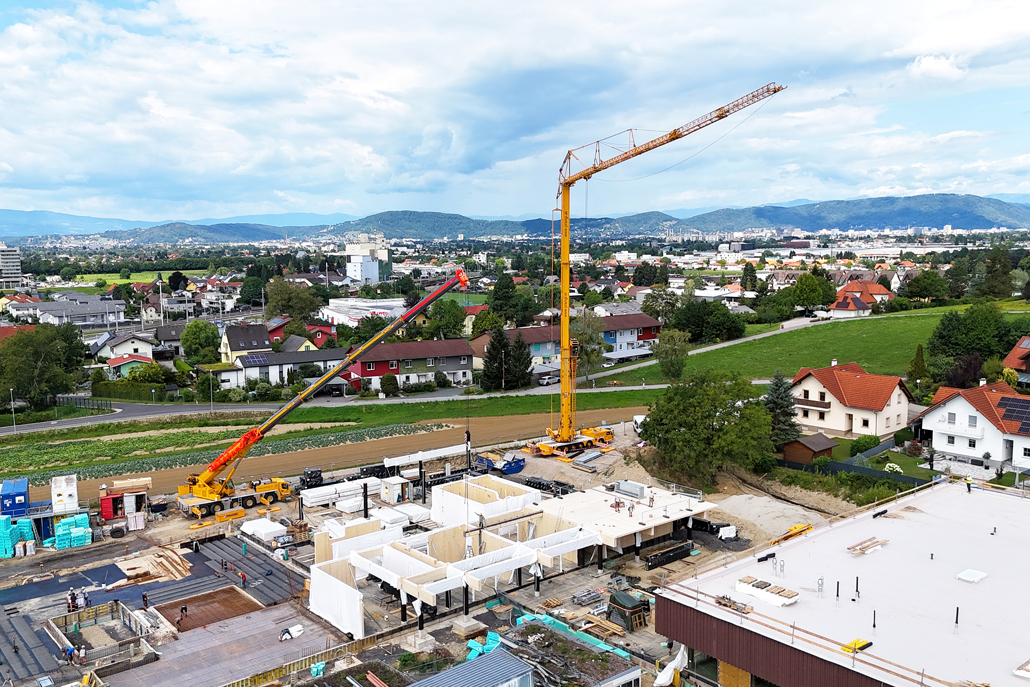

Als wichtigster Baustellenkran fungiert ein 140 Metertonnen Mobilbaukran. Den Bau der Fundamente, beim Kellergeschoss und die Errichtung der Bodenplatten unterstützte Prangl mit einem 70 Tonnen Teleskopkran, einem Teleskopstapler mit einer Hubkraft von bis zu 4 Tonnen sowie einem Ladekran mit einer Traglast bis zu 110 Metertonnen. Der Teleskopkran und der Ladekran versetzten Betonfertigteile für den Tribünenaufbau. Der Teleskopstapler ist darüber hinaus für die gesamte Baustellendauer für Materialtransporte und Manipulationen auf dem Baufeld zuständig.

Verheben von Holzelementen

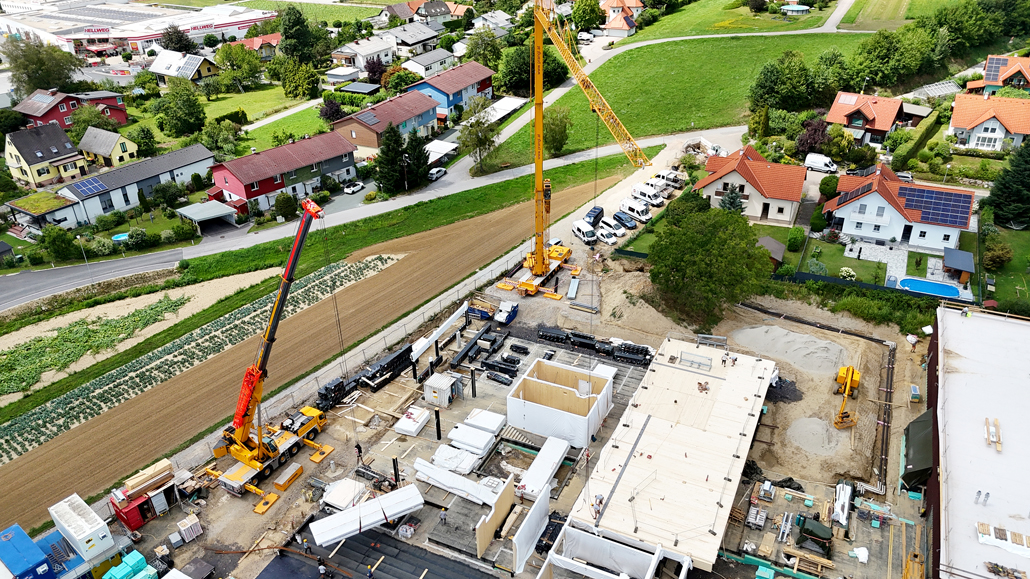

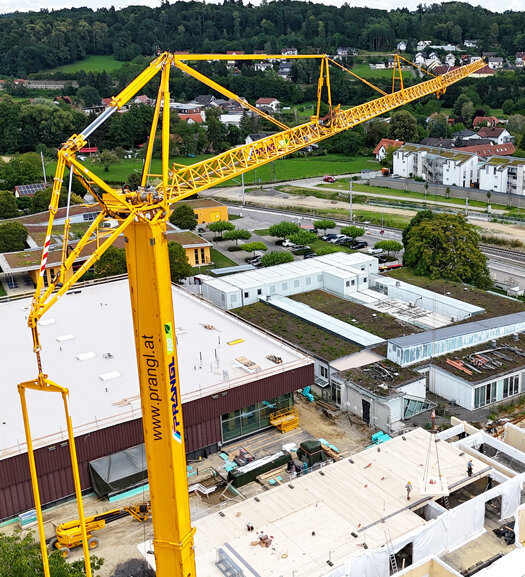

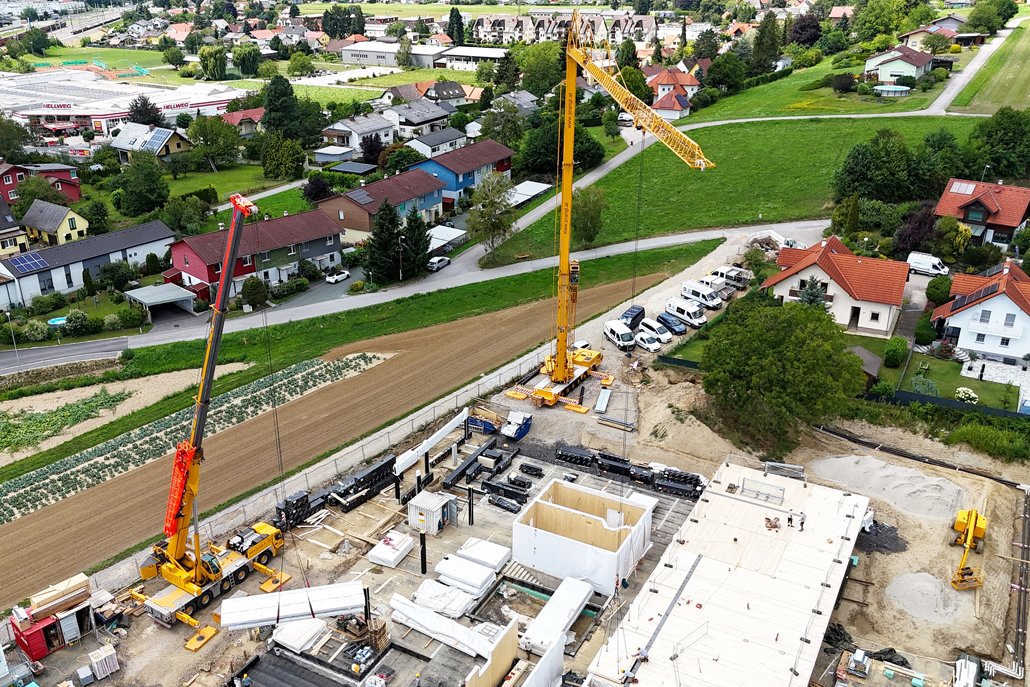

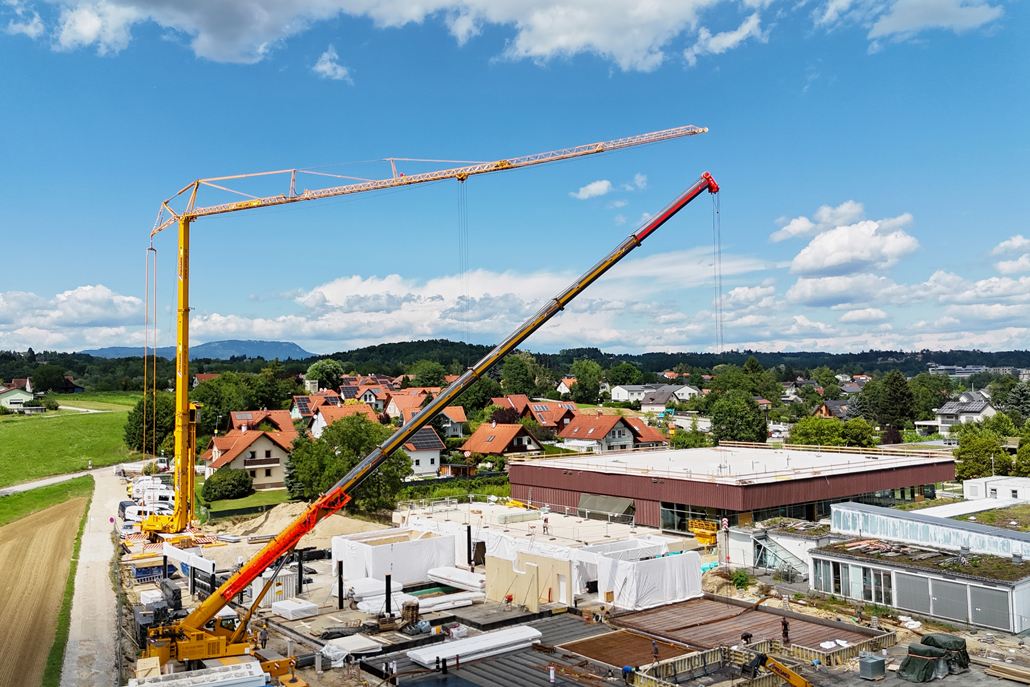

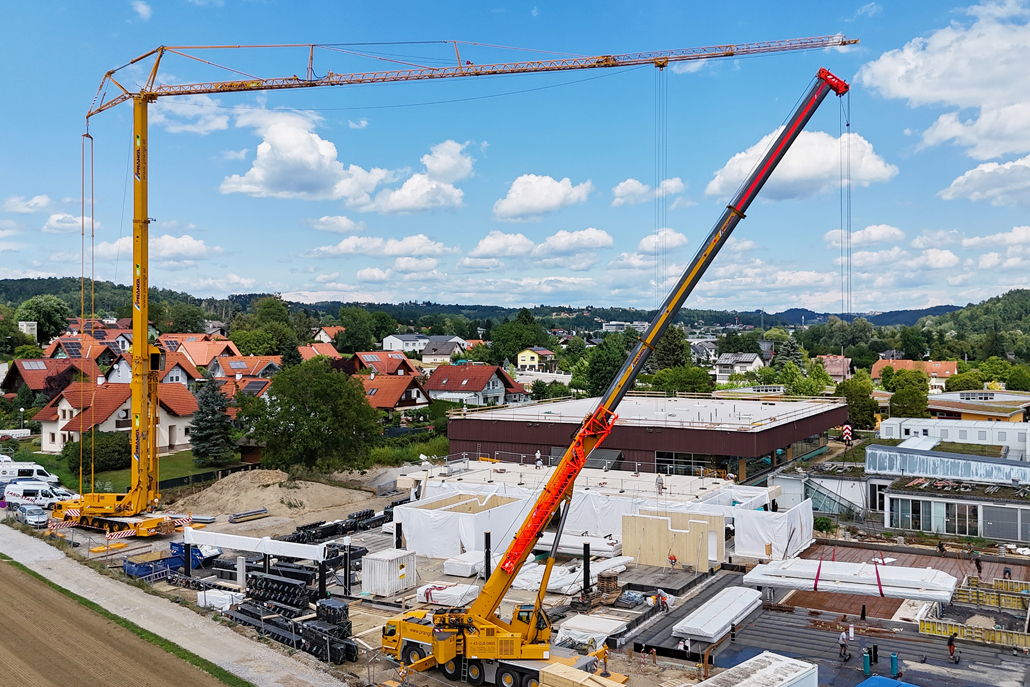

Danach startete der Holzbau des 2-geschossigen Schulgebäudes mit Hilfe eines 88 Metertonnen Mobilbaukranes. Ein 100 Tonnen und ein 150 Tonnen Teleskopkran werden zusätzlich eingesetzt, um schwere Lasten zu bewältigen. Es werden Wandelemente, Decken, Stützen, Träger und Leimbinder verhoben. Zwei Arbeitsbühnen begleiten die gesamte Montage des Holzbaues: Im Einsatz sind eine Gelenk-Arbeitsbühne mit einer maximalen Arbeitshöhe von 16 Meter und einer seitlichen Reichweite bis zu 14 Meter und eine Scheren-Arbeitsbühne mit einer Nutzlast von 454 Kilo.

Ausladung bis zu 55 Meter

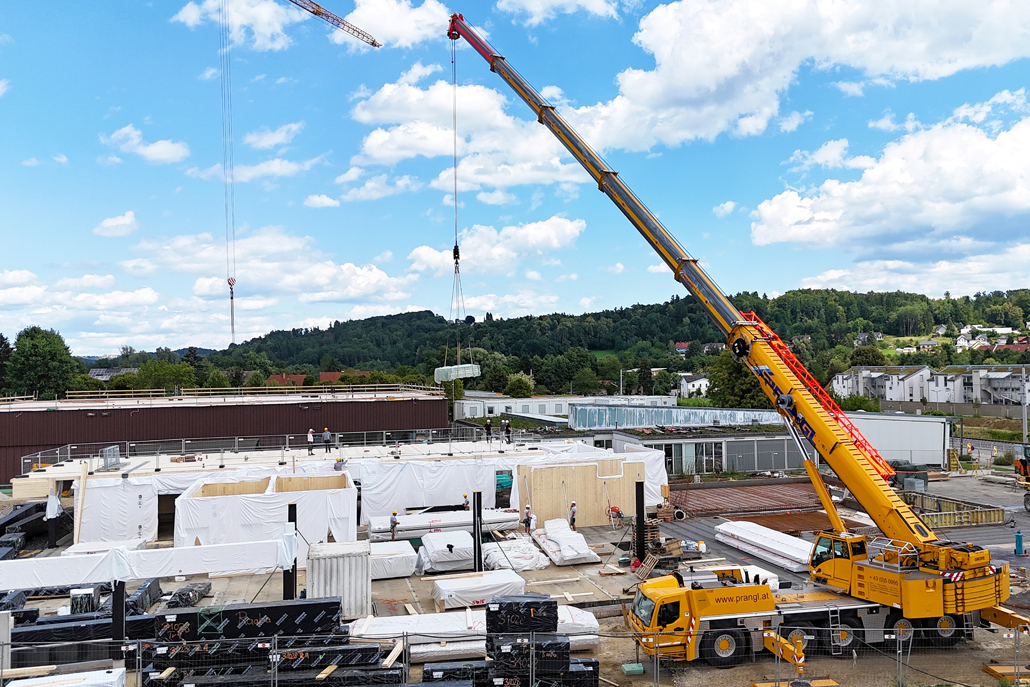

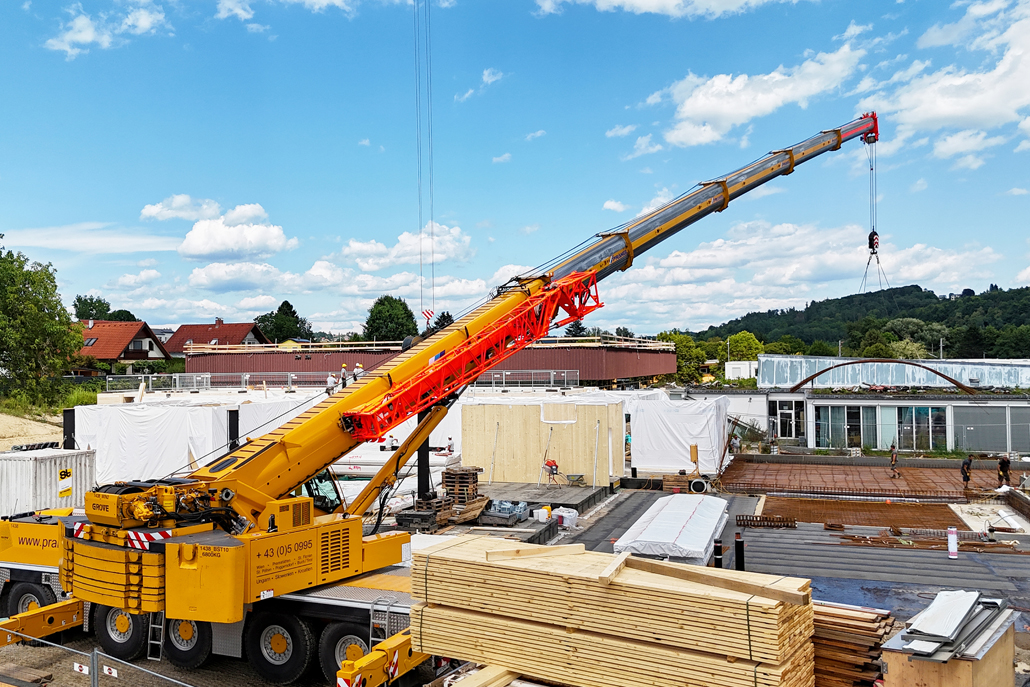

Der erste Bauabschnitt umfasste die Errichtung des Turnsaales. Hier wurden 30 Meter lange Leimbinder-Träger mit ca. 7,5 Tonnen Gewicht auf 32 Meter Ausladung gehoben. Mit einer Ausladung von bis zu 55 Meter folgten massive Brettsperrholz-Platten mit ca. 1,5 Tonnen je Stück. Im zweiten Bauabschnitt findet nun der Aufbau der Schule statt. Leimbinder-Stützen und -Träger mit Gewichten bis zu 2 Tonnen werden mit einer Ausladung von bis zu 50 Meter verhoben. Die Brettsperrholz-Wände und -Decken von 2 bis 3,5 Tonnen werden ebenso an ihre Plätze gehoben, wobei Ausladungen von 30 bis zu 50 Meter erreicht werden.
